発電所の建設状況(平成30年4月現在)

▼チップ製造システム

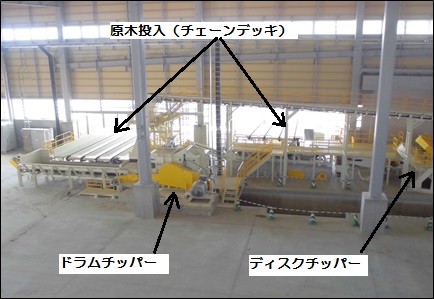

▼原木投入口(チェーンデッキ)

▼ディスクチッパー機

▼ドラムチッパー機

▼ロータリースクリーン

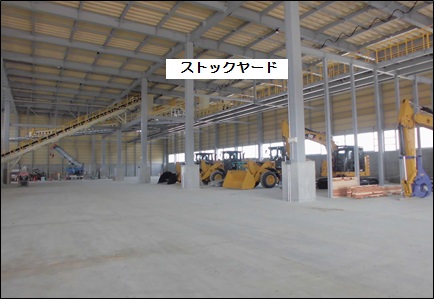

▼チップストックヤード全景

▼発電施設建築状況

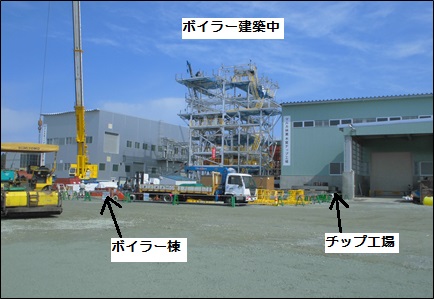

▼ボイラー建築中

▼完成までのスケジュール

 平成30年9月 発電施設完成
 平成30年10月〜11月 試運転開始
 平成30年12月 営業運転開始
